提前8小时撤离,成功避险!
来源:省公路局       2026-07-03 17:21 【字体:

       6月20日18时09分,国道219喀东线(红河州元阳县俄扎乡阿东村委会岩甲村段)发生山体滑坡,40000多立方米土石裹挟着树木倾泻而下,掩埋公路,交通完全中断。庆幸的是,8小时前,山体下方,18名G219改扩建施工人员、8台施工车辆机械已全部安全撤离。

10分钟全部安全撤离

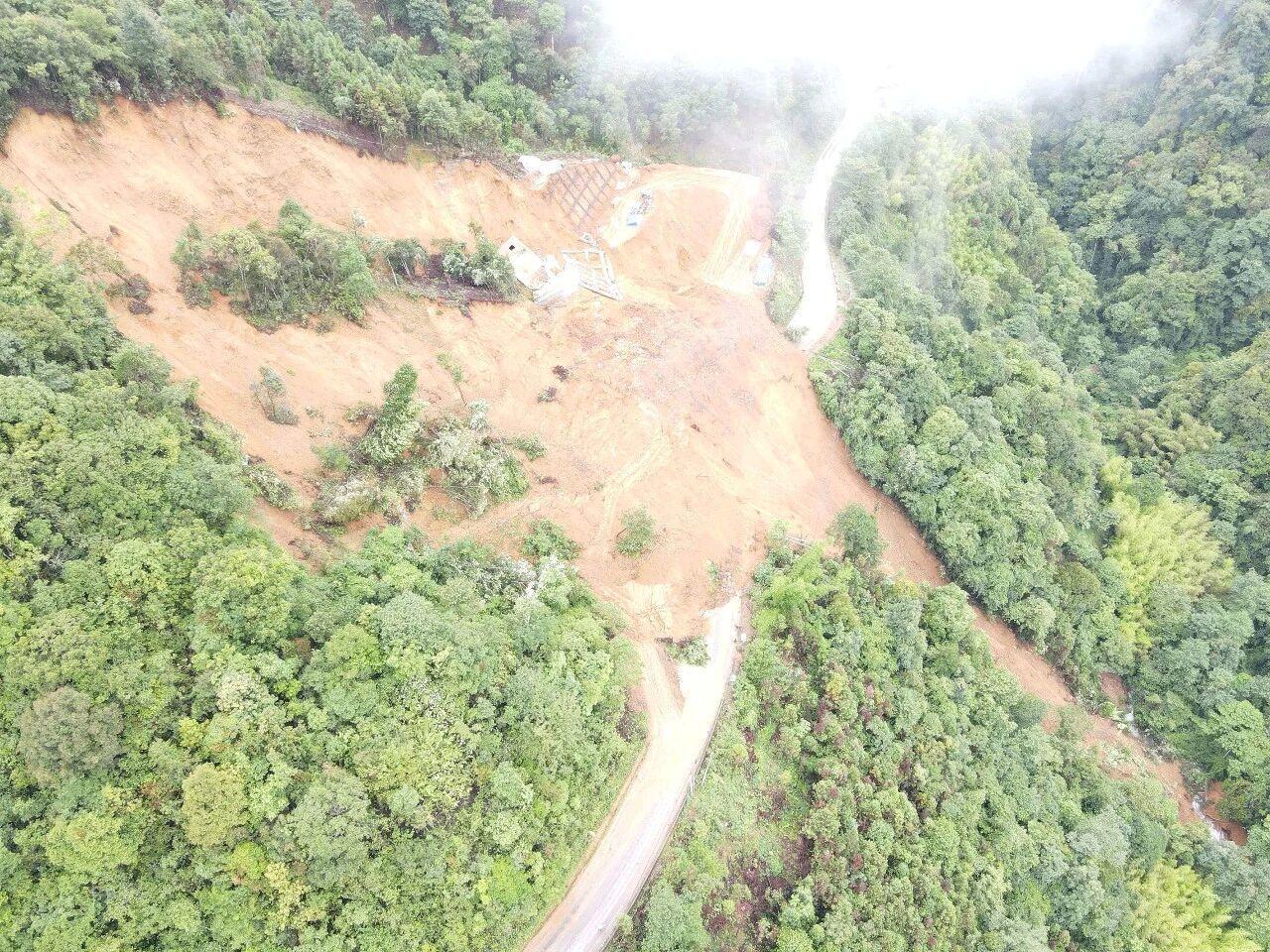

G219喀东线坍塌路段

       回想起滑坡的一幕,依然感到后怕。

       看着一座山就这样跑下来

       现场管控人员朱经理:“当时我就在旁边,看着一座山就这样‘跑’了下来。一眨眼,8.5米宽、60多米长的路面就被土石铺满。”

如果不是提前撤离,那后果真不敢想

省普通国道建设红河指挥部工作人员:“那天,国道G219绿金SG-A标项目原计划是对滑坡路段上边坡进行锚杆框格梁加固,现场有18名施工人员,卡车、挖掘机等8台施工车辆机械,如果不是提前撤离,那后果真不敢想。”

这场“教科书式”的成功避险,得益于红河公路局压实汛期安全生产责任,加强隐患排查和值班值守,发挥红河指挥部统筹作用,将“1262”精细化预报、响应联动机制、预警叫应机制直达施工单位、监理单位,确保遇到险情立即响应。

6月20日9时50分

红河指挥部联合施工单位、监理单位开展巡查,发现219喀东线K8675+400~K8675+590上边坡出现明显裂缝。为防止裂缝因降水进一步扩大,巡查人员立即使用彩条布采取临时封水措施,但仍然存在极大的滑坡风险。

第一时间处置

险情不容迟疑,红河指挥部第一时间将险情上报红河公路局,并同步向地方政府报备。红河公路局接报后立即要求停止所有作业、完全撤离,并联合交管部门进行临时交通管制。

6月20日10时00分

发现裂缝后10分钟,施工现场18名施工人员、8台施工车辆机械全部安全撤离。

6月20日18时09分

滑坡倾泻而下。红河指挥部联合项目部,立即改变工作重点,发布阻断公告、加大管控力度,实施临时性全封闭交通管制。在阻断两侧,分设2组、6人,24小时巡查、管控。

80多个小时安全管控

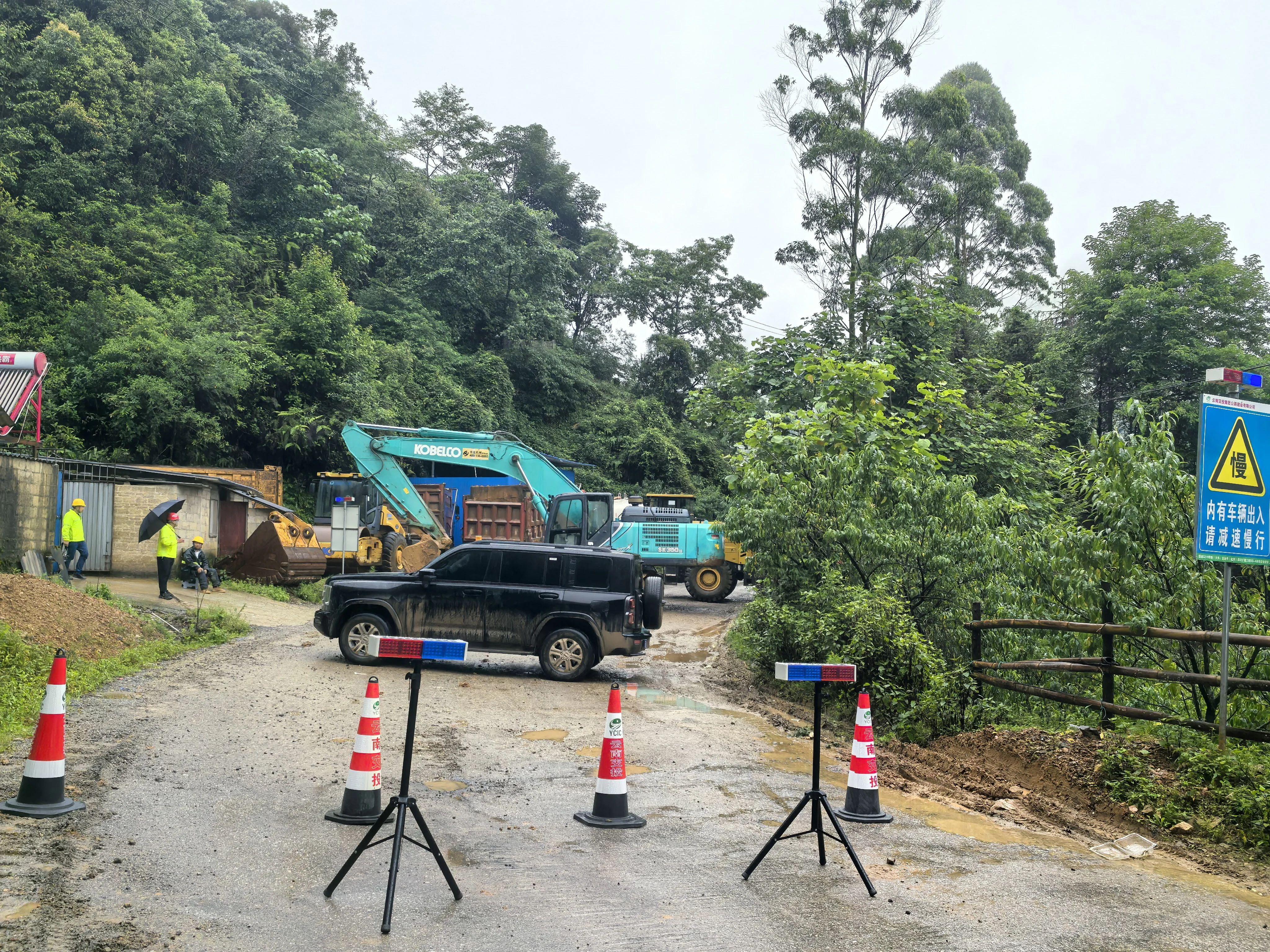

实施交通管制

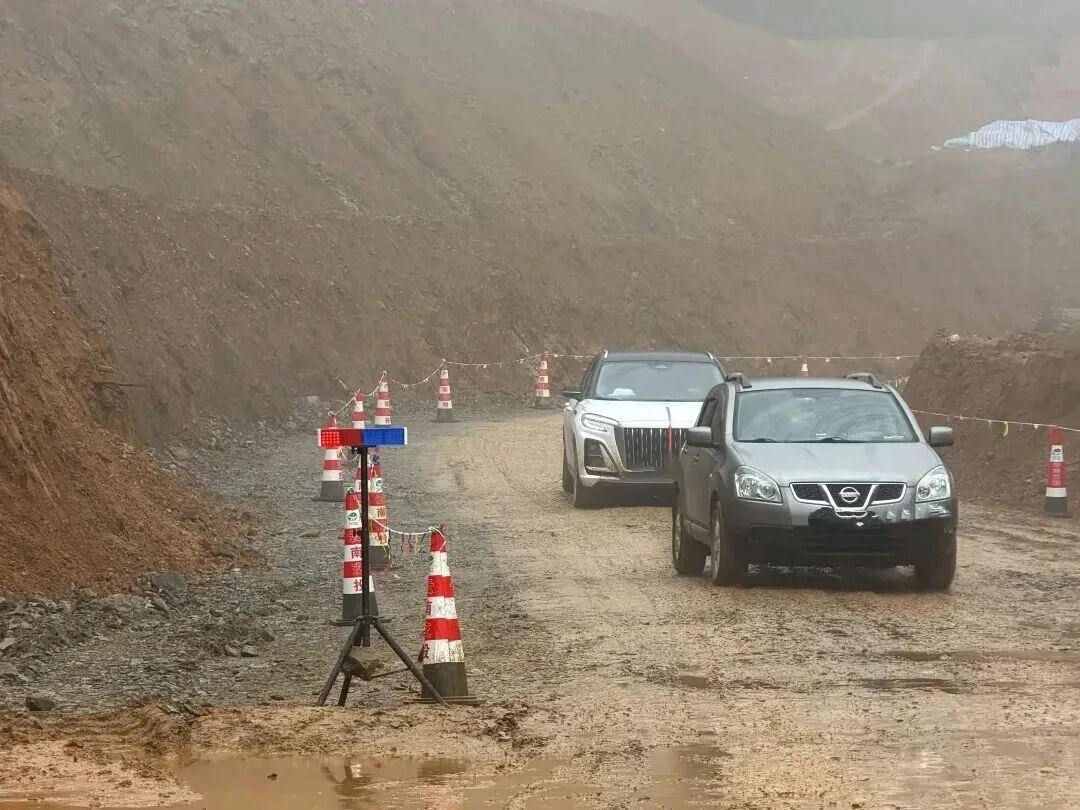

“老乡,前面发生滑坡,暂时过不了,麻烦绕行一下。看见其他老乡过来,也帮忙说下。”参与现场管控的王工,自己也不记得这句话说了多少次。

通过红河指挥部和项目部工作人员的细致工作、耐心解释、严密管控,从险情发生、山体滑坡到现在,现场无人员伤亡、无车辆滞留,未引发次生灾害。

争分夺秒全力抢通

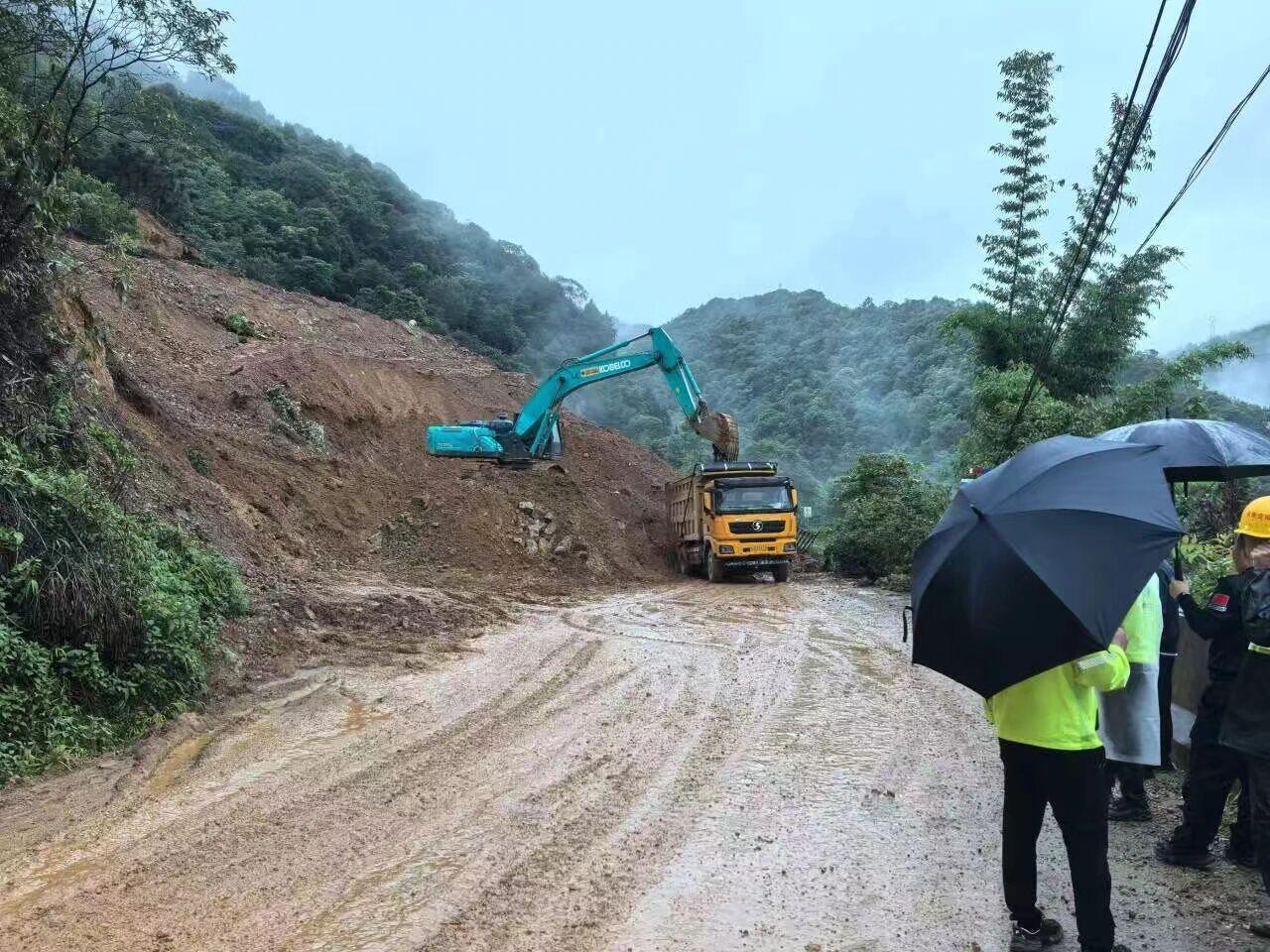

抢险保通施工中

6月23日,经地勘、设计单位现场勘测评估,滑坡体已逐渐趋于稳定。

上午11时,滑坡现场降雨暂停。在做好安全设防,加大滑坡监测力度,落实“一机一人”吹哨人后,红河指挥部立即组织项目部,投入4台挖掘机、装载机,10辆运输车辆,20名施工人员,从俄扎向绿春方向全力抢通。

       因持续降雨,抢通工作尤为艰难。经过7天持续奋战,累计投入挖机32台班、装载机24台班、运输车132台班、施工保通人员240人次。



7月1日15时15分,该路段恢复全幅通行。
